50HertzNeue Netzanschlüsse geplant

[12.11.2025] Der Übertragungsnetzbetreiber 50Hertz hat Netzanschlüsse für Projekte mit einer Gesamtleistung von fast 30 Gigawatt zugesagt – ein Rekord in der Unternehmensgeschichte. Neben Wind- und Solarparks sollen auch Großbatterien, Elektrolyseure und Rechenzentren ans Netz gehen.

Der Übertragungsnetzbetreiber 50Hertz hat Netzanschlüsse für Projekte mit einer Gesamtleistung von fast 30 Gigawatt zugesagt.

(Bildquelle: 50Hertz)

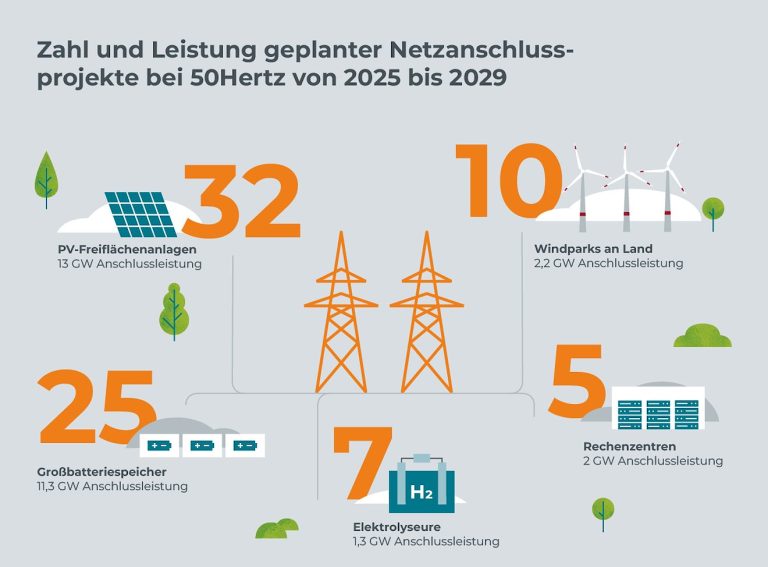

Der Übertragungsnetzbetreiber 50Hertz plant bis 2029 rund 75 neue Netzanschlüsse mit einer Gesamtleistung von knapp 30 Gigawatt. Wie das Unternehmen mitteilt, handelt es sich dabei um Projekte zur Einspeisung und Entnahme von Strom, darunter 32 Photovoltaik-Freiflächenanlagen mit 13 Gigawatt Anschlussleistung, 25 Großbatteriespeicher mit 11,3 Gigawatt, zehn Windparks an Land mit 2,2 Gigawatt, sieben Elektrolyseure mit 1,3 Gigawatt sowie fünf Rechenzentren mit zwei Gigawatt.

Der Vorsitzende der Geschäftsführung, Stefan Kapferer, erklärte, die hohe Zahl an Netzanschlusszusagen zeige die Transformation der Energie- und Industrielandschaft. Wind- und Solarenergie bildeten bereits das Rückgrat der Stromerzeugung, Batteriespeicher seien zentral für die Integration erneuerbarer Energien und die Flexibilisierung des Systems. Auch neue Gaskraftwerke seien nötig, um Versorgungssicherheit und Systemstabilität zu gewährleisten.

Großbatterien auf Warteliste

Nach Angaben von 50Hertz stehen derzeit zusätzlich rund 150 Anträge auf Anschluss von Großbatterien mit einer beantragten Leistung von 63 Gigawatt auf einer Warteliste. Diese Projekte hätten nach heutigem Stand keine Aussicht auf einen Start vor Ende 2029. Nur wenn bestehende Vorhaben nicht fortgeführt werden, könnten Nachrücker berücksichtigt werden.

Erste Projekte sind bereits angelaufen: So hat 50Hertz mit dem britischen Betreiber Virtus einen Netzanschlussvertrag für ein Rechenzentrum in Wustermark bei Berlin über 300 Megawatt abgeschlossen. In Förderstedt (Sachsen-Anhalt) begann der Batteriespeicheranbieter Eco Stor den Bau eines 300-Megawatt-Großspeichers mit einer Kapazität von 714 Megawattstunden (wir berichteten).

Kritisch äußerte sich 50Hertz zum bestehenden Netzanschlussverfahren. Derzeit gilt das sogenannte Windhundprinzip, bei dem Anträge nach Eingangsdatum bearbeitet werden. Dieses Verfahren sei, so 50Hertz und die weiteren Übertragungsnetzbetreiber Amprion, TenneT und TransnetBW, angesichts der überzeichneten Antragslage nicht mehr sachgerecht. In einem gemeinsamen Positionspapier warnen sie vor einer Blockade der Anschlusspunkte, wenn politisch nicht gegengesteuert werde.

Nach Projektreife priorisieren

Die Betreiber schlagen stattdessen ein Reifegrad-basiertes Verfahren vor, bei dem Netzanschlüsse nach Projektreife und Netzverträglichkeit priorisiert werden. Entscheidend wäre dann nicht mehr der Posteingangsstempel, sondern der nachgewiesene Entwicklungsstand eines Projekts. So könnten sowohl Lastkunden als auch Stromspeicher gerechter und systemdienlicher berücksichtigt werden.

Im Netzgebiet von 50Hertz sind derzeit Erzeugungsanlagen mit einer Gesamtleistung von rund 75 Gigawatt angeschlossen, darunter mehr als 51 Gigawatt aus erneuerbaren Energien. Bundesweit liegen laut Bundesnetzagentur Anträge für Großbatteriespeicher mit über 200 Gigawatt Gesamtleistung vor; in Betrieb sind aktuell Anlagen mit 2,4 Gigawatt.





Weitere Meldungen und Beiträge aus dem Bereich: Netze | Smart Grid

Balzhausen: Pilot für die Einspeise­steckdose

[09.02.2026] Die Einspeisesteckdose stellt übliche Ausschreibungsverfahren für erneuerbare Energien auf den Kopf. LEW Verteilnetz hat dieses Verfahren jetzt in seinem Netzgebiet im Rahmen eines Pilotprojekts in Balzhausen erprobt. mehr...

enercity Netz: Digitaler Zwilling von Niederspannungsnetz in Betrieb

[09.02.2026] enercity Netz hat einen Digitalen Zwilling für das Niederspannungsnetz in Betrieb genommen. Das virtuelle Echtzeitmodell soll die Netzführung in Hannover präziser machen und bereitet den Weg für automatisierte Steuerung, schnellere Entstörung und neue Planungsprozesse. mehr...

Westfalen Weser Netz: Niederspannungsleitsystem mit CLS-Management gekoppelt

[09.02.2026] Westfalen Weser Netz koppelt erstmals ein Niederspannungsleitsystem direkt mit dem CLS-Management. Der gestartete Pilotbetrieb zeigt, wie sich Netzzustände automatisiert steuern lassen und welche Rolle das für §14a EnWG spielt. mehr...

Hochspannungsmast mit mehreren Stromleitungen vor blauem Himmel mit Wolken.

Netzanschlüsse: Reifegrad statt Windhundprinzip

[06.02.2026] Die Übertragungsnetzbetreiber ändern das Verfahren für Netzanschlüsse grundlegend. Künftig ist nicht mehr die Schnelligkeit eines Antrags entscheidend, sondern dessen Umsetzbarkeit. Das Ziel besteht darin, einen transparenten und planbaren Prozess zu etablieren. mehr...

Hertener Stadtwerke: Stabiles Stromnetz

[05.02.2026] Das Stromnetz in Herten hat 2024 erneut eine sehr hohe Zuverlässigkeit erreicht. Mit einem SAIDI-Wert von rund 1,84 Minuten pro Haushalt liegt die Ausfallzeit deutlich unter dem Bundesdurchschnitt. mehr...

BDEW: Milliardeninvestitionen in den Netzausbau gefordert

[02.02.2026] Neue Regionalszenarien der Stromverteilnetzbetreiber zeigen einen drastisch steigenden Bedarf an Netzanschlüssen bis 2045. Der BDEW fordert deshalb Milliardeninvestitionen in den Netzausbau und bessere regulatorische Rahmenbedingungen, um privates Kapital zu mobilisieren. mehr...

Hessen: Projektstart von SGLive

[26.01.2026] Mit dem Projekt SGLive startet in Hessen ein dreijähriges Vorhaben zur Digitalisierung der Verteilnetze und zur Stärkung der Resilienz des Energiesystems. Die Hochschule Darmstadt, das Ingenieurbüro Pfeffer und die Denkfabrik House of Energy arbeiten dabei mit rund einer Million Euro EU-Kofinanzierung an Smart-Grid-Technologien und IT-Sicherheitskonzepten. mehr...

Hamburger Energienetze: eRound bündelt drei digitale Lösungen

[05.12.2025] Die Hamburger Energienetze bündeln unter der Marke eRound drei digitale Lösungen für Lade-Infrastruktur, Verteilnetze und Smart-City-Anwendungen. Ziel ist eine effizientere Steuerung der Energiewende und ein transparenter Blick auf den Zustand kritischer Infrastruktur. mehr...

TransnetBW: Gesetz zur Strompreis-Senkung verabschiedet

[04.12.2025] Ein staatlicher Zuschuss von 6,5 Milliarden Euro soll 2026 die Netzentgelte und damit die Strompreise für Verbraucherinnen und Verbraucher spürbar dämpfen. Bundestag und Bundesrat haben das entsprechende Gesetz verabschiedet. mehr...

Niederviehbach: Zweite Einspeisesteckdose gestartet

[02.12.2025] In Niederviehbach ist das zweite bayerische Pilotprojekt zur sogenannten Einspeisesteckdose gestartet. Damit soll laut Bayerns Wirtschaftsminister Hubert Aiwanger der Netzausbau schneller, effizienter und planbarer werden. mehr...

Schleswig-Holstein: Strategiepapier für mehr Netz-Flexibilität

[28.11.2025] Ein neues Strategiepapier soll mehr Flexibilität beim Netzanschluss schaffen und Engpässe bei der Energiewende vermeiden. Nach Angaben des schleswig-holsteinischen Energiewendeministeriums sollen dafür Vergaberegeln, Anschlussverfahren und die Nutzung bestehender Netzpunkte grundlegend überarbeitet werden. mehr...

Hamburg: Projekt zur Netzsteuerung gestartet

[24.11.2025] In Hamburg startet das Leitprojekt FARFALLE, das eine präzisere und fairere Netzsteuerung nach §14a EnWG ermöglichen soll. Die Partner entwickeln dafür ein Verfahren, das steuerbare Verbrauchseinrichtungen gezielt statt pauschal drosselt und so Engpässe effizienter beseitigt. mehr...

interview

Langmatz: Plastik schlägt Beton

[17.11.2025] Warum Kabelschächte aus Kunststoff langfristig die bessere Wahl sind und welche Vorteile sich daraus für Tiefbauunternehmen, Netzbetreiber und Kommunen ergeben, erklärt Dieter Mitterer, einer der beiden Geschäftsführer von Langmatz, im Interview. mehr...

TransnetBW: Forschungsprojekt zur digitalen Vernetzung gestartet

[13.11.2025] Mit DataFleX startet unter der Leitung von Tennet Germany ein neues Forschungsprojekt zur digitalen Kopplung der Sektoren Strom, Wärme und Verkehr. Ziel ist es, dezentrale Energieflexibilitäten erstmals sektorenübergreifend nutzbar zu machen und damit Netzstabilität, Klimaschutz und Bezahlbarkeit zu sichern. mehr...
