TransnetBWHybride Netzbooster sind machbar

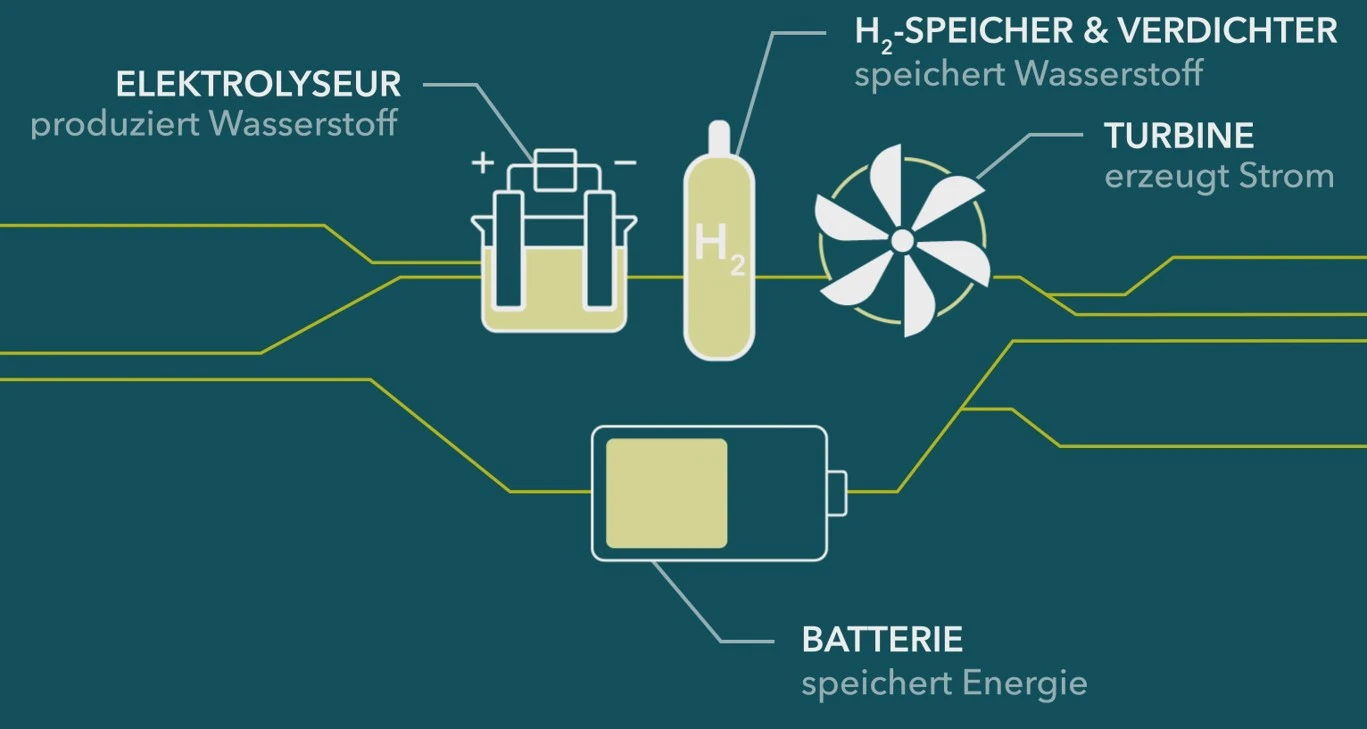

Die Technik kombiniert einen groß dimensionierten Batteriespeicher mit einer wasserstofffähigen Gasturbine.
(Bildquelle: TransnetBW GmbH)
Wie TransnetBW mitteilt, liegt nun eine Studie zum hybriden Netzbooster vor, die gemeinsam mit dem Karlsruher Institut für Technologie (KIT), der Technischen Hochschule Ulm (THU) und dem Zentrum für Sonnenenergie- und Wasserstoff-Forschung Baden-Württemberg (ZSW) erstellt wurde. Das Forschungsvorhaben untersucht eine neuartige Kombination aus Batteriespeicher und wasserstofffähiger Gasturbine, die sowohl technisch als auch wirtschaftlich überzeugt.
Im Netzlabor der THU sei das Konzept unter realistischen Bedingungen erfolgreich getestet worden. Nach Angaben der Projektbeteiligten fuhr der Batteriespeicher innerhalb von 2,4 Sekunden aus dem Standby auf Nennleistung hoch. Nach 25,4 Minuten habe die Wasserstoffturbine den Betrieb übernommen und die Leistung stabil fortgeführt. Das Ergebnis: eine konstante Stromversorgung, flexibel, effizient und emissionsarm.
Netzbooster dienen als Puffer für kritische Netzsituationen. Sie sollen vermeiden, dass erneuerbare Anlagen abgeregelt oder konventionelle Kraftwerke hochgefahren werden müssen. Auf diese Weise lassen sich Redispatch-Kosten verringern und die Netzauslastung erhöhen.
Die Studie beleuchtet mehrere Umsetzungsszenarien. Besonders vielversprechend sei eine 500-Megawatt-Anlage mit 176,5 Megawattstunden Batteriespeicher und einer an das Gasnetz angeschlossenen Turbine. Je nach Ausbaustand des Netzes könnten sich Amortisationszeiten zwischen drei und sieben Jahren ergeben. Eine zusätzliche Wasserstoffspeicherung erhöhe die Resilienz, führe jedoch zu höheren Investitionen.
„Der hybride Netzbooster integriert die Vorteile von Batteriespeichern und Wasserstoffgasturbinen in einer gemeinsamen Systemlösung“, erklärte Projektleiter Jonas Lotze von TransnetBW. Michael Jesberger, Technischer Geschäftsführer des Unternehmens, ergänzte: „Das Projekt liefert wichtige Erkenntnisse für den effizienten und wirtschaftlichen Einsatz neuer Technologien im Übertragungsnetz.“
Nach Einschätzung von TransnetBW und den beteiligten Instituten birgt die Technik erhebliches Potenzial für die Energiewende. Weitere Forschung, Pilotprojekte und die Einbindung in bestehende Netze gelten als nächste Schritte.
50Hertz: Einladung zu Infomärkten
[29.08.2025] Im September 2025 lädt 50Hertz erstmals Bürgerinnen und Bürger zu drei öffentlichen Infomärkten zum Trassenprojekt TraveBilleLink ein, bei denen Experten methodische, technische und partizipative Aspekte unmittelbar erläutern. mehr...
Stadtwerke MüllheimStaufen: naturenergie netze übernimmt Betrieb des Stromnetzes
[25.08.2025] Ab 2026 übernimmt naturenergie netze den Betrieb des Stromnetzes in Müllheim und Staufen, ein Jahr später folgt voraussichtlich das Gasnetz. Die Stadtwerke MüllheimStaufen bleiben Eigentümerin und Konzessionsnehmerin. mehr...
evm: Home-Energy-Management-System eingeführt
[18.08.2025] In Koblenz ist ein Pilotprojekt für intelligentes Energiemanagement erfolgreich abgeschlossen worden. evm, gridX und greenblocks haben erstmals gemeinsam ein Home-Energy-Management-System für Haushalte eingeführt. mehr...
LBEG: ETL 182 genehmigt
[12.08.2025] Das Landesamt für Bergbau, Energie und Geologie hat den vorzeitigen Beginn einzelner Arbeiten an der Energietransportleitung ETL 182 genehmigt. Die Gasleitung soll Flüssigerdgas von der Elbe bis nach Achim leiten und dabei eine Strecke von rund 87 Kilometern durch drei Landkreise queren. mehr...
AI4Grids: Netze optimal steuern
[11.08.2025] Im Rahmen des Projekts AI4Grids wurden KI-gestützte Methoden entwickelt und getestet, die eine optimierte Betriebsführung und Planung von Verteilnetzen ermöglichen. Das soll auch bei zunehmender Dezentralisierung die Stabilität der Netze gewährleisten. mehr...
IZES: Studie zu EEGe erschienen
[01.08.2025] Erneuerbare-Energie-Gemeinschaften (EEGe) könnten künftig eine Schlüsselrolle bei der lokalen Energiewende und Netzstabilisierung übernehmen. Eine aktuelle Studie zeigt, wie geeignete Tarifmodelle, intelligente Messsysteme und lokale Kooperationen helfen können, die Potenziale dieser Gemeinschaften systemdienlich zu erschließen. mehr...
Bundesnetzagentur: Letzter Abschnitt von SuedOstLink genehmigt
[31.07.2025] Die Bundesnetzagentur hat den letzten Abschnitt des SuedOstLink genehmigt. Damit kann die gesamte 543 Kilometer lange Stromtrasse von Sachsen-Anhalt bis Bayern nun gebaut werden. mehr...
E.ON: Schlüsselrolle für Ortsnetzstationen
[30.07.2025] Mitte Juli hat E.ON die zehntausendste digitale Ortsnetzstation in Deutschland installiert. Die Stationen sollen dabei helfen, erneuerbare Energien besser ins Netz zu integrieren. Der Konzern plant, monatlich bis zu 500 weitere Anlagen zu errichten. mehr...
Netzbetreiber: Die drei von der Leitstelle
[25.07.2025] Die Unternehmen Harz Energie Netz, OsthessenNetz und WEMAG Netz entwickeln ein gemeinsames System zur Netzführung. Dieses soll den steigenden Anforderungen an Strom- und Gasnetze besser gerecht werden. Auch ein gemeinsamer Betrieb ist geplant. mehr...
Bundesnetzagentur: Neue Regeln für Energienetze
[25.07.2025] Die Bundesnetzagentur will die Regeln für Strom- und Gasnetze ändern. Damit reagiert die Behörde auf ein Urteil des Europäischen Gerichtshofs. Ein wissenschaftliches Gremium hält die Vorschläge für sinnvoll, sieht aber auch Diskussionsbedarf. mehr...
Schleswig-Holstein: Ostküstenleitung vollständig genehmigt
[23.07.2025] Die Ostküstenleitung ist vollständig genehmigt: Das Amt für Planfeststellung Energie hat den letzten Bauabschnitt der 380-kV-Leitung zwischen Ratekau und Göhl freigegeben. Damit rückt der Netzausbau für die Energiewende an der Ostseeküste entscheidend voran. mehr...
Dell: Lösung für Netzstabilität
[21.07.2025] Dell Technologies verweist auf die wachsende Bedeutung von Edge Intelligence für das Stromnetz. Nach Ansicht des Unternehmens kann sie lokale Energiesysteme in Echtzeit steuern und damit zur Stabilität im Netz beitragen. mehr...
Stadtwerke Völklingen Netz: Trafostation ans Netz genommen
[15.07.2025] Die Stadtwerke Völklingen Netz haben in Lauterbach die Trafostation „Am Weinbrunnen“ ans Netz genommen und damit ihr Niederspannungsnetz gezielt verstärkt. Das Projekt soll die Versorgungssicherheit im gesamten Stadtgebiet erhöhen. mehr...
SuedLink: Trassenverlauf durch Nordhessen steht fest
[15.07.2025] Die Bundesnetzagentur hat den nächsten Abschnitt des Projekts SuedLink genehmigt. Damit ist der genaue Verlauf der Stromleitung zwischen Niedersachsen und Thüringen nun auch geklärt. Der rund 65 Kilometer lange Abschnitt verläuft größtenteils unterirdisch und in Gleichstromtechnik durch Nordhessen. mehr...
